Укладка плит перекрытия на фундамент правила установки

Первая и самая большая ошибка при установке компьютеров на фундамент – это выполнение работы без проекта и рабочего листа. Кроме того. К наиболее распространенным ошибкам также относятся:

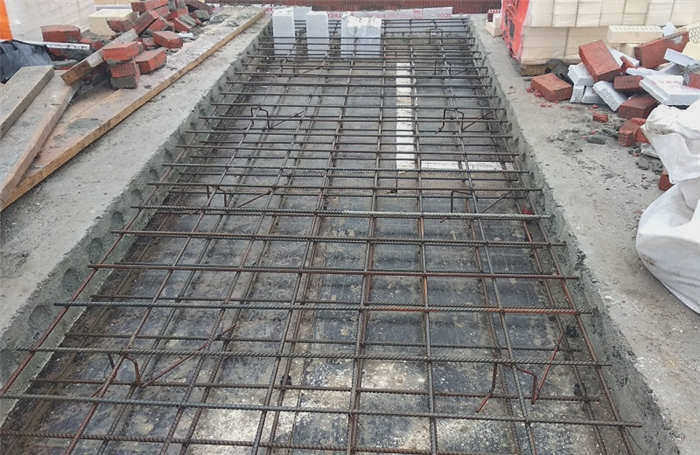

Выполнение монолитных участков между плитами перекрытия

Необходимость в монолитной секции встречается довольно часто даже в профессиональных проектах плит перекрытия. Это часто случается в зданиях с неправильной, сложной конфигурацией. Бетонировать небольшой участок перекрытия гораздо проще, чем заливать сплошную монолитную плиту: нет необходимости в боковой опалубке, уровни монолитной облицовки задаются соседними плитами – требуется только изготовление и армирование нижней опалубочной панели.


Простейшая опалубка

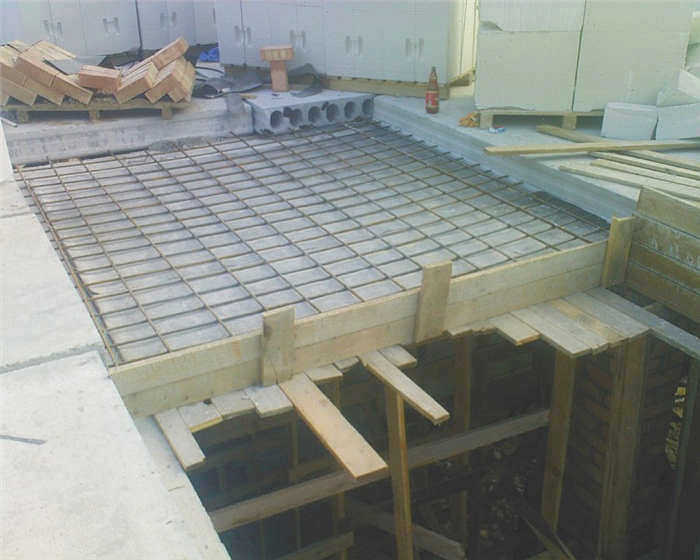

Самый простой и дешевый вариант опалубки – из досок и деревянных щитов не ниже 2 класса:

  • Монолитный слой заливается на настил из досок толщиной не менее 25 мм, доски могут быть любой ширины.
  • Балки и обрешетка изготавливаются из бруса 50х100.
  • Минимальное сечение опор – 50х65 мм.

Выполнение этих требований гарантирует отсутствие прогиба в монолитной секции перекрытия.


Установка опор

Боковые грани плит перекрытия служат опалубочным ограждением для возводимой монолитной секции. Его палуба вставляется под плиты перекрытия и крепится к несущим опорам

Порядок установки опор:

  1. С обеих сторон проема устанавливаются столбы.
  2. На них опираются балки, которые укладываются поперек перекрытий.
  3. На балки вдоль перекрытий устанавливается обрешетка из дерева размером 50х100 мм.
  4. Остальные опоры устанавливаются под прогонами с шагом 1 м для обеспечения ровности опалубки.
  5. У основания стоек делается нижняя обвязка – стойки сшиваются вдоль и поперек доской толщиной 25 мм для обеспечения устойчивости конструкции при заливке бетона.
  6. То же самое относится и к верхней обвязке на высоте около 1,5 м, в результате чего получается жесткая пространственная конструкция.

Стойки также могут быть построены методом наращивания. В этом случае стойки изготавливаются на меньшей высоте, чем требуется, а затем стойки удлиняются в верхней части с помощью элементов необходимого размера. Это облегчает снятие опалубки после завершения монолитных работ:

  • сначала удаляются нижние балки;
  • затем снимаются верхние части стоек и балок;
  • Затем снимается обшивка с прикрепленной к ней обрешеткой.

Палуба

Палуба устанавливается на обрешетку, при этом края досок заходят под установленные плиты перекрытия. Любые щели в обрешетке заделываются сверху монтажной пеной. Вся поверхность покрыта полиэтиленовой пленкой. Назначение покрытия:

Типы

Железобетонные плиты перекрытия Изготавливаются по двум технологиям – с опалубкой и без опалубки.

В первом случае бетон заливается в опалубку, затем уплотняется с помощью вибрации, а на заключительном этапе изделия подвергаются термической обработке. Железобетонные изделия этого типа можно узнать по слегка неровным краям и шероховатой поверхности. Они прочнее, долговечнее и обладают изоляционными свойствами.

Бесплитная технология заключается в отливке бетонной ленты, которая после набора прочности разрезается на плиты стандартного размера. Они получаются с более гладкой поверхностью и ровными краями.

Кроме того, плиты делятся на:

фото13398-3

  1. Пустотелые (со сквозными щелями).
  2. Монолитные (сплошной корпус с усиленным арматурным каркасом).
  3. Облегченные (армированные напряженной сеткой).
  4. Полные расширения (расширения из высокопрочного бетона).
  5. Ребристые или шатровые (с ребрами жесткости для повышения устойчивости к механическим нагрузкам).
  6. Сплошные (самые прочные, но и самые тяжелые).

Пустотелые панели обладают хорошими тепло- и звукоизоляционными свойствами, а также небольшим весом. Чаще всего они используются для покрытия ленточных фундаментов в малоэтажном строительстве. Они незначительно увеличивают общий вес здания, поэтому нет необходимости возводить высокопрочную ленту.

При возведении зданий на подвижном грунте иногда используются шатровые плиты. Они изготавливаются с двумя продольными ребрами жесткости, поэтому имеют U-образную форму. Они обеспечивают максимальную защиту фундамента и несущей конструкции здания от деформации.

Сплошные плиты также используются, но это не самый разумный вариант. Они слишком тяжелы для фундамента низкого дома.

Как укладывается плита?

К укладке плиты нельзя приступать, пока бетон полностью не затвердеет. Это занимает около 28 дней в зависимости от погоды. Затем фундамент необходимо покрыть гидроизоляционной мембраной и только после этого укладывать плиты.

Подготовка

Для того чтобы процесс укладки прошел гладко и без задержек, необходима тщательная подготовка:

  • Спланировать последовательность работ;
  • Определите пути доступа;
  • Убедитесь, что фундамент готов;
  • Закажите все необходимое для бетонного раствора;
  • Пригласить строительную бригаду и заказать доставку элементов перекрытия.

Если вы будете выполнять монтаж самостоятельно, без помощи профессиональных рабочих, необходимо пригласить 2-3 помощников.

Монтаж

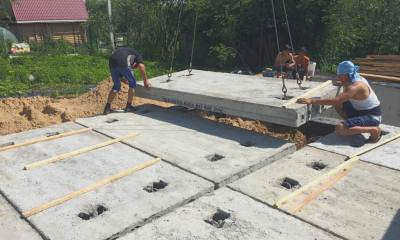

фото13398-4

Прежде всего, необходимо правильно расположить погрузчик. Его не следует размещать слишком близко к зданию, так как он слишком тяжелый и может вызвать обрушение грунта.

Чем легче плиты, тем больше досягаемость стрелы погрузчика, тем больше их можно поднять и разместить. Это означает, что при установке пустотелых плит погрузчик может стоять как можно дальше от фундамента, что является еще одним преимуществом этого варианта перекрытия.

Каждая плита закреплена четырьмя крюками для предотвращения подъема. Плиты укладываются на фундамент с нахлестом не менее 6 сантиметров. Укладывайте элементы с помощью ломиков с натянутыми стропами.

Нанесите бетонный раствор под всю ширину плиты.. После укладки элементов стяжку можно укрепить арматурой или деревянными брусками.

Крепление к фундаменту

Единственным преимуществом тяжелых монолитных плит является то, что их не нужно дополнительно закреплять после укладки. Легкие плиты с пустотелым ядром должны быть закреплены.

Для этого проволока диаметром до 10 мм вставляется в петли, предназначенные для легкой транспортировки. Она сгибается и укладывается на фундамент под прямым углом. Таким образом, крайние доски соединяются между собой с помощью всех петель, а все остальные промежуточные доски – с помощью одной петли..

Виды методов поддержки

Выбор методов опоры осуществляется на стадии проектирования путем сравнения нескольких вариантов и зависит от типа фундамента, плана здания и выбранной модификации перекрытия с учетом нагрузок, действующих на несущие элементы дома:

фото48602-3

  1. С двух сторон от фундаментаЭто наиболее распространенный метод установки, опирающийся на две противоположные стены фундамента с более короткой стороны плиты. Предпочтительным вариантом в данной схеме являются плиты перекрытия, обозначенные как ПК, с заданной нагрузкой 800 кг/м2.
  2. 3 стороны. Эти модификации плит изначально изготавливаются с усиленным торцевым армированием. Они предназначены для углового монтажа на 3 опорные конструкции фундамента, имеют специальное обозначение PKT и способны выдерживать удельную нагрузку 1600 кг/м 2 .
  3. С 4-х сторон. Плиты для этой схемы укладки армированы со всех 4 сторон, имеют обозначение PCC, обладают очень жесткой структурой и повышенной несущей способностью. Они используются только в особо ответственных конструкциях, которые должны распределять большие нагрузки, например, если планируется дополнительная надстройка.

Для малоэтажного жилищного строительства специалисты рекомендуют использовать плиты перекрытия с круглыми и овальными пустотными внутренними структурами, опирающимися на 2 стороны.

Подготовка основания

Технология подготовки основания зависит от типа конструкции. Сборные плиты перекрытия обычно имеют реечный или свайный фундамент. В последнем случае железобетонная плита не может быть установлена на колонны в 4-точечной опоре.

Арматура способна точно воспринимать расчетные напряжения только в том случае, если ее концы заведены за опору. В противном случае арматурный каркас не сможет надежно функционировать, и плита увеличит предельный прогиб как в продольном, так и в поперечном направлении, обеспечивая разрушение всех строительных конструкций.

Поэтому для предотвращения этого опоры соединяют единой монолитной защитной полосой.

Вот такие Для создания такой защитной ленты также используются фундаментные блоки.. Поскольку они не армированы, то под изгибающими нагрузками, возникающими при укладке плит перекрытия, они будут проявлять слабость, так как опираются не на весь блок, а только на небольшую часть внутренней секции.

Арматура должна иметь минимальную толщину 200 мм и бетонироваться бетоном В20. Арматурный каркас состоит из четырех стержней D= 10-14 мм, расположенных по периметру фундамента, соединенных по вертикали арматурой D= 6-8 мм.

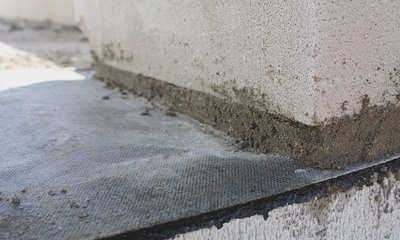

Перед заливкой арматуры выполняется гидроизоляция участка.Защитная полоса должна быть также изолирована снаружи, чтобы влага из грунта не передавалась на несущие стены.

Защитная полоса также должна быть изолирована снаружи, чтобы защитить конструкцию от потери тепла.

Благодаря установке армирующей полосы нагрузка на железобетонную плиту будет распределяться равномерно.Фундамент приобретет дополнительную устойчивость к прогибу, а его поверхность станет более ровной, что позволит более точно установить конструкцию плиты перекрытия.

Строительно-монтажные работы по установке ПК необходимо проводить при правильном расположении крана, иначе грунт может сместиться под весом транспортных средств и сжать стену фундамента.

Возможные осложнения процесса

Трудности могут возникнуть при монтаже плит перекрытия, если подрядчик плохо изучил технологическую схему и проектные чертежи.

Подрядчик должен знать, что нельзя одновременно перекрывать 2 пролета одной плитой. Повышенная нагрузка на перекрытие почти всегда приводит к образованию трещин.

Иногда невозможно установить плиту одним куском.В этом случае плита должна быть выровнена по ширине или длине. Для этого можно использовать ломик, кувалду и пилу. Под плиту вдоль планируемого разреза подкладывается доска соответствующего размера.

Начинайте резать доску ножом, в какой-то момент доска сломается под собственным весом. Если плита короткая и установлена на опорные балки, то пространство между ней и стеной заполняется кирпичами или блоками, а затем цементной стяжкой. Если расстояние между плитами больше 300 мм, то перед заливкой необходимо армировать дополнительные элементы.

Ошибки и последствия

Вес железобетонной плиты перекрытия колеблется от 1,5 до 3 тонн, поэтому она может быть установлена только в соответствии с проектом, профессионалами и с использованием подъемного оборудования.. Любая ошибка при монтаже может привести к гибели людей и повреждению ограждающих конструкций здания.

Также важно выполнить все рекомендованные подготовительные работы, например, установить армирующую ленту на стены из ячеистого бетона.

Основные ошибки, допускаемые монтажниками, следующие При монтаже плит перекрытия:

фото46597-8

  1. Выполнение строительных работ без проекта и рабочей ведомости.
  2. Нарушение пространственной жесткости конструкции из-за того, что плиты и стены не были жестко соединены между собой сваркой, бетонированием и анкерами.
  3. В установленных плитах были сделаны технические отверстия, не предусмотренные проектной документацией. В ходе этих работ был поврежден арматурный каркас, прочность плиты была ослаблена и может не выдержать реальных эксплуатационных нагрузок.
  4. Минимально допустимая площадь опирания плиты на стену не была соблюдена. В результате, если плита прогнется, она соскользнет со стены и обрушится. Если этот дефект будет обнаружен во время строительства, плиту необходимо будет предварительно усилить. Специалист-проектировщик также должен спроектировать специальное соединение для примыкания.
  5. Использование марки плиты, не указанной в проекте.
  6. Использование бетонной смеси низкого качества.

Подготовка сметы

Смета на строительство перекрытия составляется на стадии проектирования; в ней учитывается объем работ, стоимость материалов и рабочей силы, а также использование техники.

Основой для составления сметы является ТЕР – территориальная единичная расценка.Стоимость проекта определяется на основе TER – Territorial Unit Pricing, при этом отдельной строкой выделяется не только конечная стоимость, но и трудозатраты.

Количество рабочей силы рассчитывается исходя из фактической площади каждого этажа; стоимость пола рассчитывается за м3. В себестоимость единицы продукции входит заработная плата монтажников, стоимость машин и механизмов, а также заработная плата водителей. Кроме того, в расценки включены материалы для монтажа.

В случае железобетонных перекрытий это:

  • бетон класса В12,5 (М200);
  • горячекатаная арматурная сталь, гладкая, класс A-I D = 6 мм;
  • горячекатаная арматурная сталь с периодическим профилем, класс A-III D = 6 мм.

После расчета всех материальных затрат следует определить накладные расходы и прибыль в размерах, не превышающих указанные в стандартах.

Для получения правильных расценок при составлении сметы необходимо как можно точнее учесть количество монтажных работ, приобретение материальных ресурсов, объем перевозок, рыночную стоимость как материалов, так и стоимости транспортировки строительно-монтажных работ.

Средние расценки

Стоимость работ по укладке плит перекрытия зависит от ряда параметров. Основными из них являются стоимость самих материалов, модификация плит и планировка перекрытий. Также большое влияние оказывают затраты на погрузочно-разгрузочные работы и аренду крана. Сколько стоят такие работы?

Средние цены на работы по монтажу перекрытий:

Наименование работ Единица измерения Стоимость единицы измерения.
Монтаж плиты перекрытия м 2 500
Монтаж сборных перемычек шт. 700
Установка и монтаж металлоконструкций т 34 000
Монолитная железобетонная плита (работа + опалубка) м 3 6200
